Вертолётная площадка там, где кончаются дороги
Территория, где дорога кончается у кромки ледника
Таймырский Долгано-Ненецкий район — крупнейшее муниципальное образование страны. Связь между посёлками поддерживается только авиацией, речной навигацией и зимниками, а оборудованных точек посадки на территорию такого масштаба критически мало.

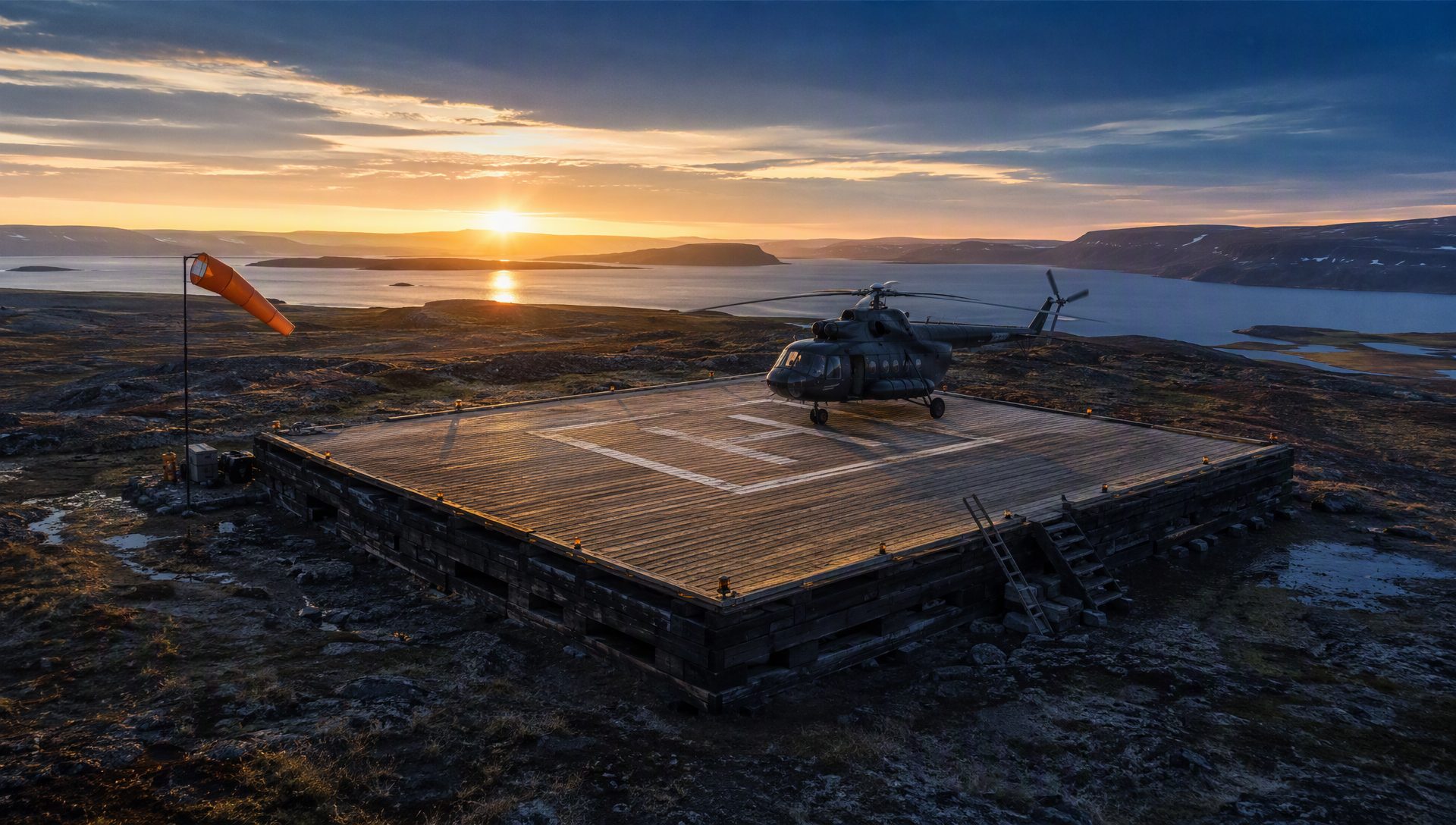

Площадка из того, что уже есть на Севере
Несущее основание — б/у железнодорожные шпалы типа 1 (ГОСТ 78-2004), пропитанные антисептиком, с ресурсом в грунте на десятилетия. Никакого завоза инертных материалов, бетонирования и свайных работ: комплект перевозится баржой, зимником или на внешней подвеске и монтируется малыми механизмами.
| Параметр | Значение |
|---|---|
| Типоразмеры | 21,0 × 21,0 м (441 м²) · 24,0 × 24,0 м (576 м²) |
| Типовая высота без коминга | 770 мм — на один ряд шпал выше пилотных (590 мм) |
| Коминг по периметру | брус 300×250 мм |
| Шаг балок | 3 000 мм |
| Шаг подкладок | 400 мм |
| Шпала тип 1 | 2 750 × 250 × 180 мм · ГОСТ 78-2004 |
| Климатический подрайон | I Б (СП 131.13330) |
| Основание | мерзлые дисперсные грунты, конус выноса |
| Класс вертолётов | тяжёлые и средние (Ми-8/Ми-17) |
| Апробация | Нералах · озеро Лама · Капчуг |
Технология отработана до мельчайших деталей
Решение не на бумаге: пилотных реализаций уже несколько. Площадки построены по единой технологии, прошли все сезоны арктического года и эксплуатируются.
- Монтаж без тяжёлой техники — весь комплект доставлен и собран малыми механизмами
- Работа на мерзлоте — конструкция проверена на конусах выноса в деятельном грунте
- Полярная ночь и пурга — маркировка и ветроуказатель читаются экипажем в любую погоду
- Круглогодичный режим — настил не требует расчистки до грунта
Нералах

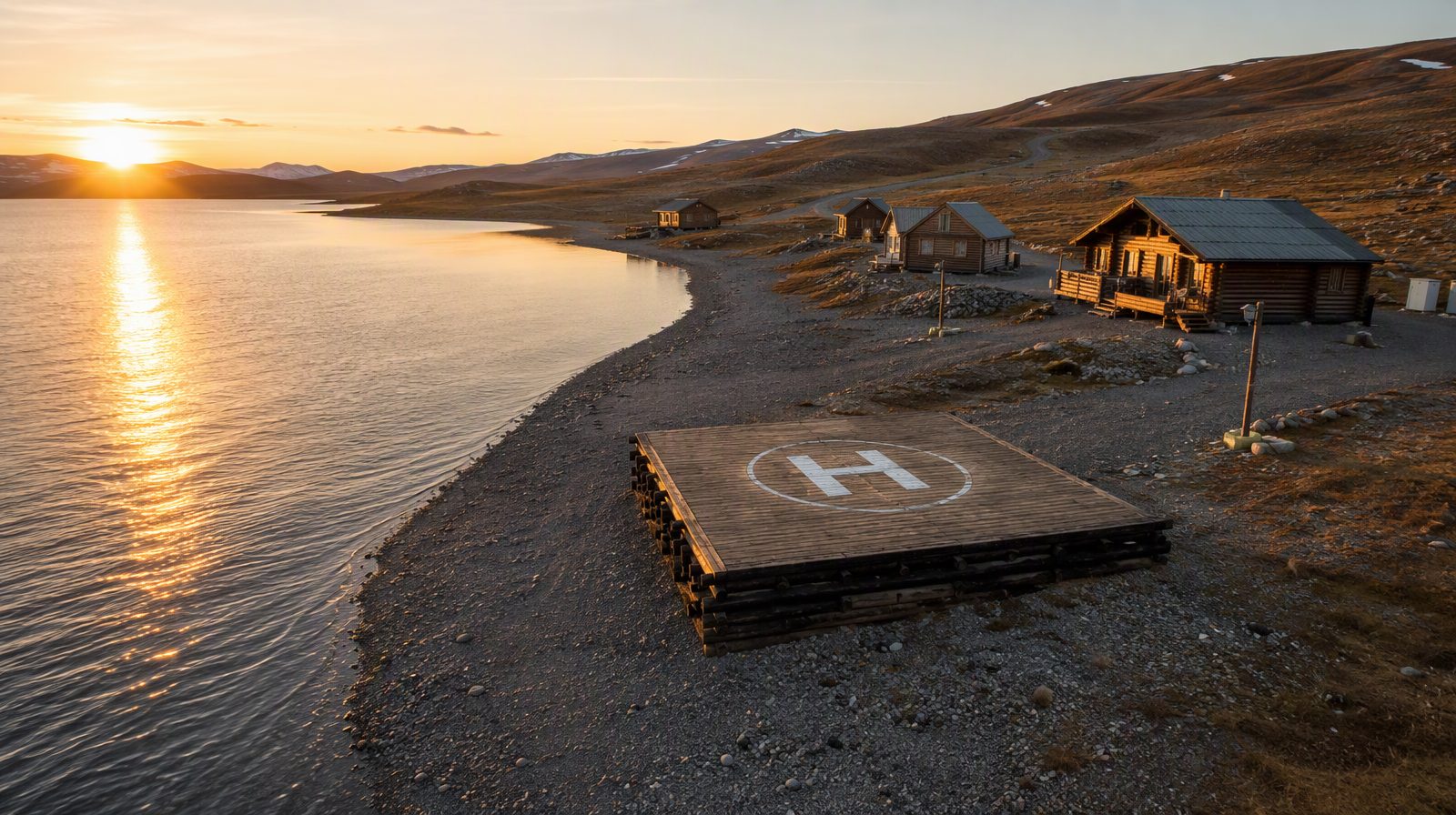

Туристская деревня на Таймыре, 69°25′ с.ш. Первый объект серии: площадка 21×21 м построена и принимает рейсы.
ЭксплуатируетсяОзеро Лама
Вторая площадка серии на Таймыре. Та же технология основания из б/у шпал, монтаж малыми механизмами.
ЭксплуатируетсяКапчуг
Третья пилотная реализация серии. Технология подтверждена на площадке с иными грунтовыми условиями.
ЭксплуатируетсяЛегальный статус без сертификации аэродрома
С 1 сентября 2025 года действуют Федеральные авиационные правила «Требования к посадочным площадкам…» (приказ Минтранса России от 21.04.2025 № 140). Посадочная площадка не является аэродромом: достаточно уведомительной регистрации в Росавиации и согласования с муниципалитетом.
Геометрия зон
Зоны TLOF (приземления и отрыва), FATO (конечного этапа захода и взлёта) и зона безопасности. Для вертолётов массой более 3 100 кг FATO вмещает круг диаметром не менее D вертолёта; уклоны TLOF не более 2 %. Рабочая зона типового решения удовлетворяет требованиям для класса Ми-8 с учётом зоны безопасности на естественном грунте.
Опознавательные знаки
Буква «H» белого цвета в центре зоны приземления, обозначение границ, обязательный ветроуказатель. Все элементы предусмотрены типовым альбомом и выполняются в ходе монтажа.
Режим временного использования
Требования не распространяются на площадки разового использования и площадки, занятые менее 30 календарных дней в году. Это легальный стартовый режим для сезонных и туристских объектов; конструкция и маркировка при этом изначально выполняются под полные требования, что позволяет в любой момент перейти на постоянный режим без переделок.
Уведомительная регистрация
Включение в реестр посадочных площадок ведомости по заявлению владельца: площадка становится видимой для экипажей, диспетчеров и служб МЧС, что критично для санавиации и поисково-спасательных работ.
Сеть из десятков точек по цене одного капитального объекта
Капитальный вертодром
- ЖБИ-покрытие, сваи, ангар, склад ГСМ
- Завоз инертных материалов и тяжёлой техники по зимнику или навигацией
- Индивидуальное проектирование и полная экспертиза каждого объекта
- Сроки — годы; стоимость на порядки выше
- Сертификация аэродрома / вертодрома
Типовое проектное решение
- Б/у шпалы и пиломатериал, доступные в регионе
- Модульный комплект: доставка баржой, зимником, на внешней подвеске
- Только привязка к местности: геология, геодезия, полоса подходов
- Монтаж за 2–4 недели малыми механизмами
- Уведомительная регистрация; режим до 30 дней в году без требований ФАП
стоимость одного лётного часа вертолётной медицинской эвакуации в Красноярском крае (данные 2021 г.). На дистанциях Таймыра 300–600 км оборудованная площадка в посёлке окупается сокращением лётного времени, отсутствием холостых рейсов «на подбор площадки с воздуха» и отказов по непогоде.
санавиация и «золотой час» у ФАП · аварийно-спасательные работы МЧС и лесопожарные десанты · вывоз продукции оленеводства и рыболовства · почта и грузы · геологоразведка и туризм. Одна точка посадки превращается в центр экономической активности посёлка.
Устраняем коренные причины типового происшествия
Устойчивый класс авиационных событий на Севере — посадки на необорудованные и неподготовленные площадки, в том числе ночью и в условиях белой мглы. Типовое решение адресует каждый фактор этого сценария.
Несущая способность на мерзлоте
Жёсткое покрытие на шпальном основании исключает провал шасси в талый грунт, крен и опрокидывание при касании. Летняя деятельность грунта на конусах выноса непредсказуема, покрытие снимает этот фактор полностью.
Ноль посторонних предметов (FOD)
Сплошной настил и коминг по периметру не допускают взметания грунта, камней и мусора струёй несущего винта: повреждения винтов и двигателей на грунтовых площадках входят в число самых массовых причин отказов техники.
Превышение 770 мм над рельефом
Типовая конструкция на один ряд шпал выше пилотной (590 мм): выводит вертолёт над зимним снежным покровом и над талой водой периода половодья. Площадка работоспособна круглый год без расчистки до грунта.
Однозначные визуальные ориентиры
Маркировка «H», обозначение границ и ветроуказатель по ФАП № 140 дают экипажу читаемую картину в полярную ночь, пургу и белую мглу.
Защита людей на земле
Коминг и зона безопасности отгораживают жителей, технику и строения посёлка от зоны опасного воздействия струи винта; гарантированная точка посадки у ФАП сокращает «золотой час» медицинской эвакуации.
Три очереди развёртывания сети
Очередь 1 · Социальный приоритет
- Волочанка ФАП · школа
- Новорыбная ФАП
- Караул сельское поселение
- Чекурда оленеводство
- Хета · Новая · Усть-Авам КМНС
- Туруханск · Байкит · Ванавара северные районы края
Очередь 2 · Инвестиционный спрос
- Диксон проект «Восток Ойл»
- Хатанга туризм · Северный полюс
- Попигай геологоразведка
- Плато Путорана туристские объекты
Очередь 3 · Сплошное покрытие
- Оставшиеся населённые пункты района
- Сезонные стоянки оленеводов
- Точки лесопожарных десантов
- Резервные площадки по маршрутам МЧС
Что получает заказчик
Альбом типовых решений
Планы, разрезы, узлы и спецификации конструкции: основание из шпал, настил, коминг, маркировка.
Ведомости материалов
Полный расчёт шпал, досок, бруса коминга и крепежа на площадку базового типоразмера.
Схемы раскладки
Пошаговая раскладка шпал с шагом 400 мм и монтажные ведомости для бригады на месте.
Методика привязки к местности
Требования к площадке строительства, инженерной геологии, полосе воздушных подходов и ориентации по румбам.
Регламент эксплуатации
Осмотры, зимняя расчистка, контроль маркировки и ветроуказателя, порядок перехода на постоянный режим.
Сопровождение регистрации
Шаблоны уведомления в Росавиацию и согласования с муниципалитетом, чек-лист ввода в эксплуатацию.
Привяжем типовое решение к вашему посёлку или объекту
Муниципалитетам, минздраву края, МЧС, промышленным и туристическим операторам: направьте координаты площадки и данные по грунтам. Срок подготовки привязки — от 2 недель.
